为2024年开好头、起好步
助力全系统高效稳定生产蓄力加油
2023年12月15日
该公司系统检修工作全面铺开
各相关部门和单位协同作战
仅月余时间
完成1300余项检修任务,安全事故为零
保障该公司主产线设备后续稳定运行
为该公司全系统稳产、高产奠定良好基础
1300余检修项目,投入人员最大峰值达3400多人次,这次系统检修是鄂钢历史上跨度时间最长,投入人力、物力最多的一次检修,且面对冬季寒冬和交叉作业等多种不利影响,质量控制、工期保障、安全管理、环保管控等方面均面临极大的风险与挑战,项目之繁杂、人数之众多、形势之紧迫、难度之大,前所未有。
本次系统检修,现场安全事故为零,项目完成率100%,ESOP计划验证率100%,创建标准化检修现场11个,主线工期均较原计划提前5%以上。
鄂钢再一次精准、高效地完成了艰巨的任务,鄂钢人到底是怎么做到的?检修过程我们有哪些好的、新的做法?
组织模式新

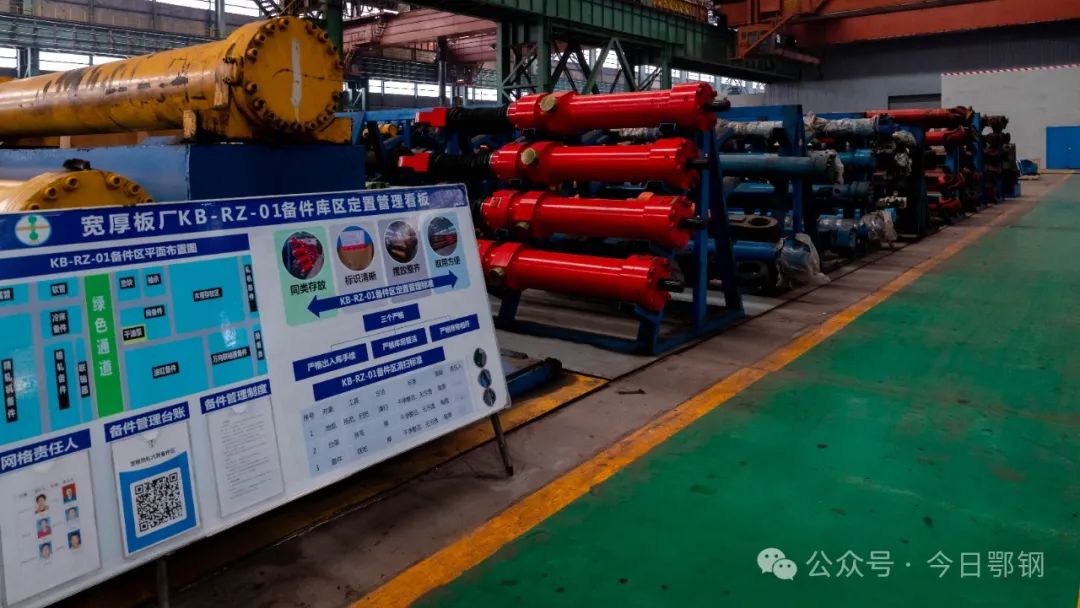

检修前,系统策划严把关。2023年4月以来,在公司领导的指导、关注下,设备管理部组织召开各类方案审核及工作协调会20余次,把好项目立项关。围绕检修“八项准备”,全面梳理、细化系统检修的“人机料法环”策划工作,同时下发专项竞赛方案,激励各检修单位提升检修执行效能。
实施过程新
检修中,科学组织强管控。设备管理部组织建立检修指挥中心,协同各部门,发动各单位全员参与检修管理,通过管理网格化、检修管控日志、专项安全、质量通报等管理工具,压实过程管理责任,保障了检修全过程安全、质量、进度受控。

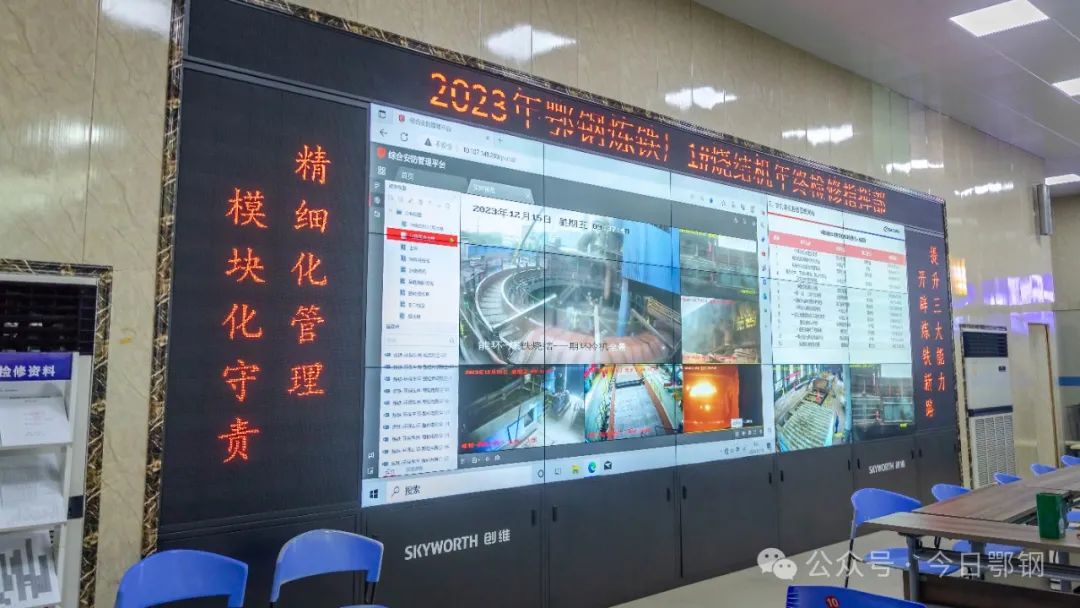

检修中,全面创新促发展。推进技术创新,通过宽厚板集控和设备改造,拓展产品规格;推进施工工艺创新,2#高炉中修期间,采取分段作业、优化工序等方式,提升工效;推进管理创新,通过制定《系统检修管理手册》,对系统检修进行一体化策划安排,通过云监控等智慧化手段,对检修过程进行全视角监控。

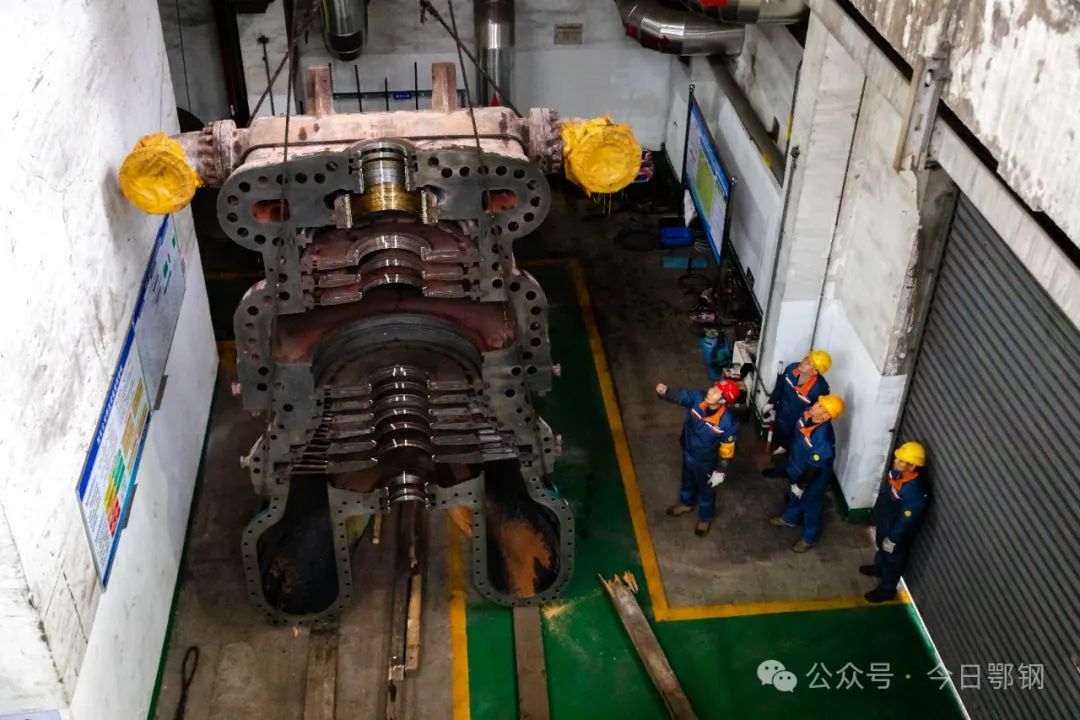

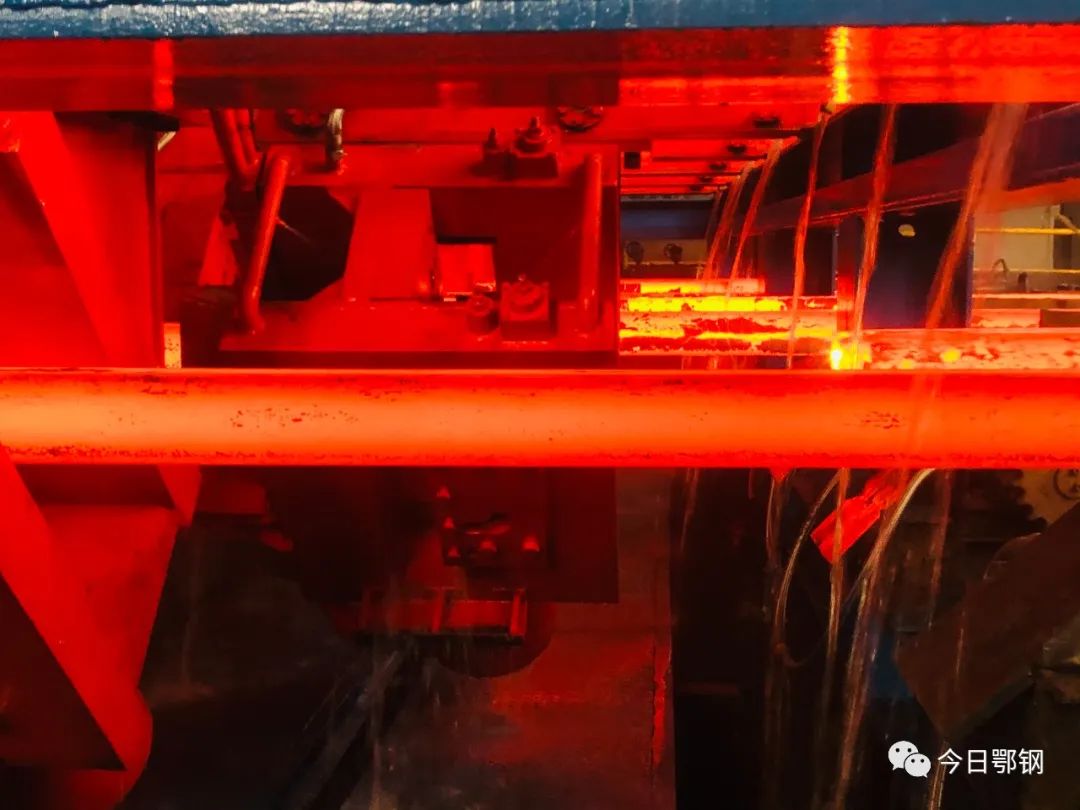

检修中,一线职工展担当。检修期间,轧材工序运行车间检修班勇挑大梁,承担起棒二加热炉检修作业12项,是此次检修的主力军,进一步提升了操检维调一体化水平。各检修区域一线职工展现担当作为,发挥检修后最大效能,亲自动手为机械设备“美容”,让“设备见本色”,清清爽爽迎新年。
修后效果新
检修后,三清退场焕新颜。设备管理部制定三清退场检查标准,要求各项目单位及施工单位对完工区域及时做到清理、清洗、清扫,并同步开展三清退场专项检查,让检修后的设备、现场环境“焕然一新”。

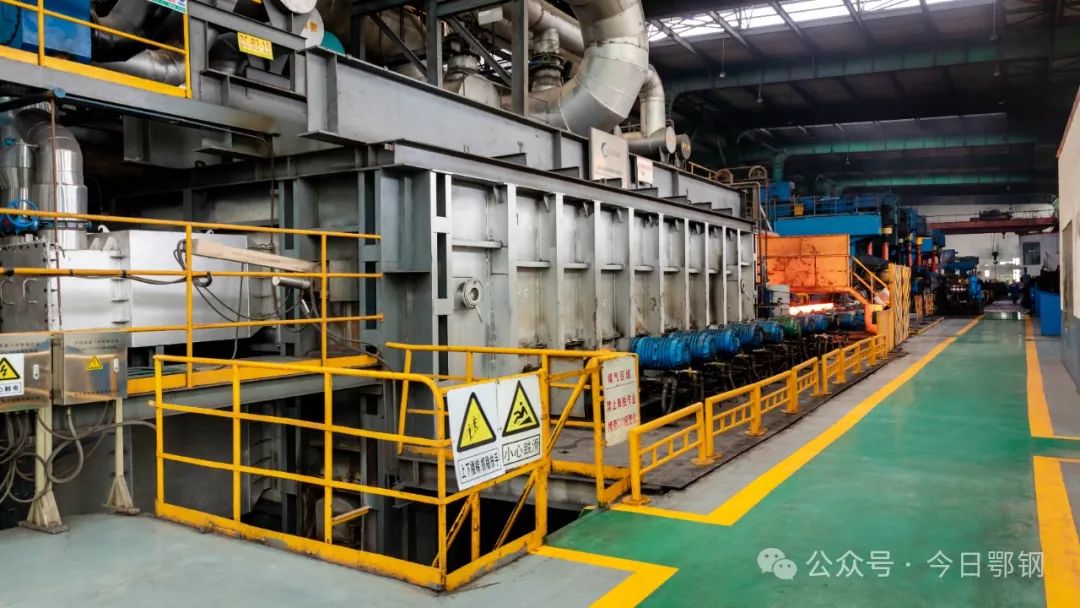

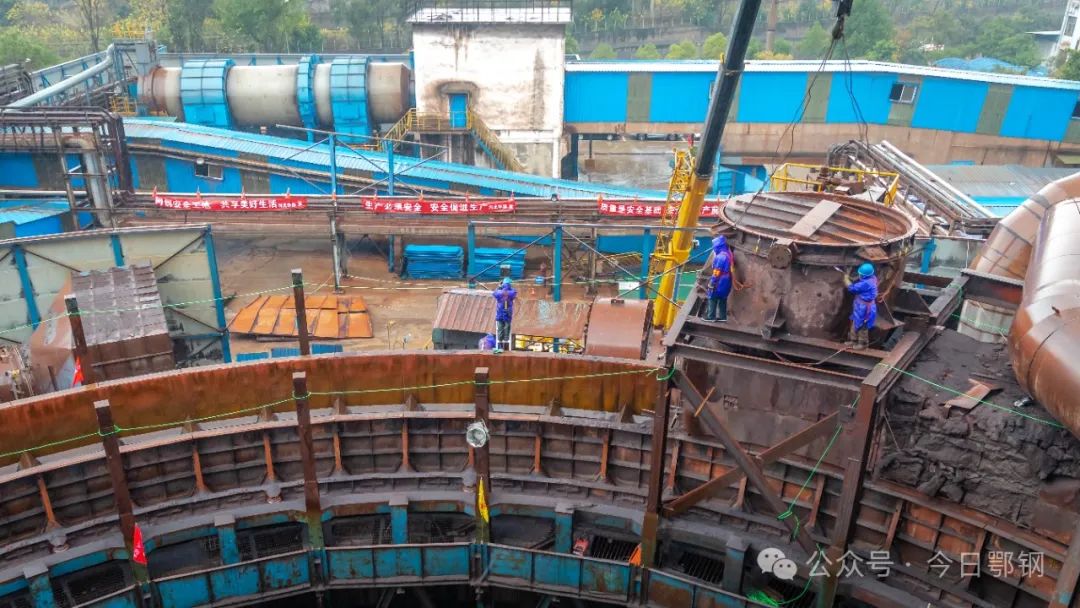

检修后,设备隐患得消除。设备技术性能恢复率均好于预期,其中核心工序2#高炉、1#烧结机、东区干熄焦、1、2#转炉,棒三加热炉,宽厚板1#加热炉大修、1#亚临界等产线设备隐患均已得到消除、功能精度全面提升,为公司一季度开门红创造有利条件。(覃燕妮 桂多)
