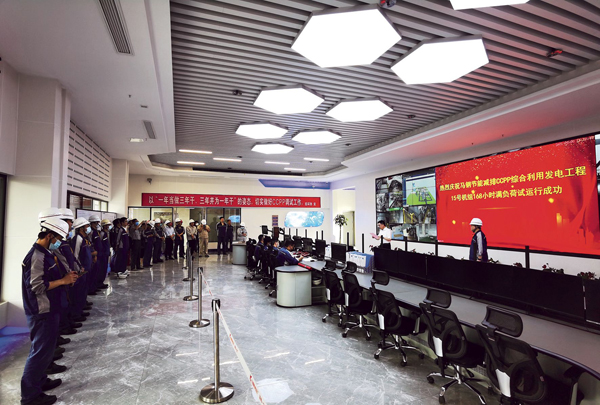

图为马钢新建CCPP移交生产仪式。 (钱广发 摄)
本报通讯员 钱广发
8月20日零时,马钢新建CCPP(燃气蒸汽联合循环发电机组)通过168小时满负荷试运,标志着马钢节能减排CCPP综合利用发电工程圆满收官,并正式移交生产运营。
据了解,该项目是马钢坚决贯彻习近平生态文明思想,落实长江大保护战略,按照中国宝武“两于一入”“四个一律”的要求,大力推进“绿色发展·智慧制造”的重要举措,也是继固危废循环处置、超净排升级改造、光伏发电等项目后,马钢实施的又一重要环保项目。该机组的顺利投产,不仅使马钢全面实现煤气零放散,而且将使自发电比例大幅提高,大大缓解生产与电力供应的矛盾。该项目每年可节省标煤13.82万吨,具有显著的经济效益、社会效益。
作为马钢“十三五”重点节能工程和马钢重点打造的更先进、更经济、更洁净的绿色发电窗口示范项目,该机组主机设备采用183兆瓦燃气-蒸汽联合循环发电单轴机组,是国内较早的单轴超过180兆瓦等级高炉煤气CCPP。锅炉采用双压卧式余热锅炉。机组发电效率高达47%,单机年发电能力超过14亿千瓦时,远超2007年建成投产的马钢第一台153兆瓦级别CCPP。
该项目于2019年9月16日开工建设。在新冠肺炎疫情防控的严峻形势下,项目部在马钢领导与相关部门的指导下,与建设、设计、施工、调试和监理单位一道,克服重重困难,推进各重要节点稳步完成。168小时满负荷试运期间,机组各项参数符合运行要求,各项经济性能指标,环保排放烟尘、氮氧化物、氧化硫指标均达到设计要求。
《中国冶金报》(2021年9月1日 08版八版)
